选择语言
管壳工程量计算与施工流程

Release time:2016-07-09 Browse:30468 次

管壳工程量计算与施工流程



管壳的工程量:面积㎡=(管道?+2×保温层厚度)×π×管道长度L。管壳工程量如果是按安装完毕的成品计算应视管道的异型管数量给予一定损耗量,A,成品异型管损耗为3%,直管损耗3%,工程总体损耗3% 。B,剪片拼接的异型管损耗15%左右,直管损耗为3%左右,整体工程量损耗为18%左右。

管壳实用量预留:A、直管竖向包贴周长应加上重叠的部位(一般预留25~40MM)直管分节包贴对接部位(绞边留10MM,)。B、异型管成品每节对接叠压20MM,裁剪成片安装的每片对接留够绞边10MM即可。

施工流程

管壳包贴施工一般采用先异型管,后直管的施工顺序,也就是直管压在异型管外,露天的管道采用先下后上的顺序,以防雨水渗入,如图


壳宝U-PVC管壳的计算与施工流程



成品



 壳宝U-PVC管壳的计算与施工流程



直管?40-?200的一般用成型管壳,超出?200以上可用卷板现场裁切使用。

异型管壳一般?未超出400MM的使用成型异型管壳安装,?超出400MM的超大的异型管壳由平面的PVC板现场绘图剪裁成若干小片拼装而成。

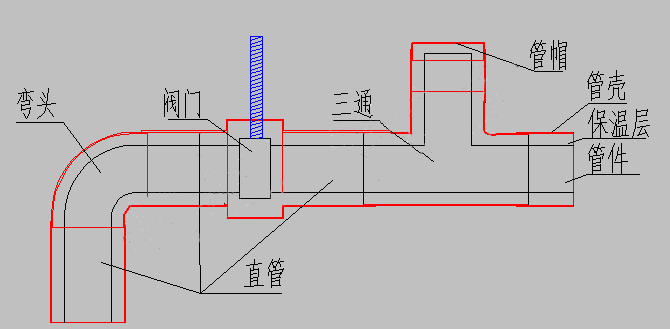

管件加保温施工程序如下图


管件、保温

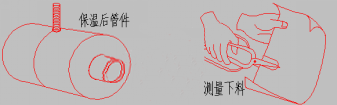

  壳宝U-PVC管壳的计算与施工流程



管件测量,管壳下料裁剪



壳宝U-PVC管壳的计算与施工流程



帖胶带、管壳包帖,撕纸皮



  壳宝U-PVC管壳的计算与施工流程



接缝按平压实、打胶水



  壳宝U-PVC管壳的计算与施工流程



官方微信
